0602豪大雨搶災復建維護安心家園

緊急搶災作業

  106年0602豪大雨重創本區,造成轄內各里淹水、河川潰堤、護岸沖毀、土石流,以及道路邊坡崩塌、道路中斷、橋梁斷裂等重大災損,本所共計接獲190案災情通報,市府工務局、水利局及農業局亦積極提供協助,並均已掌握時效完成緊急搶險搶修。

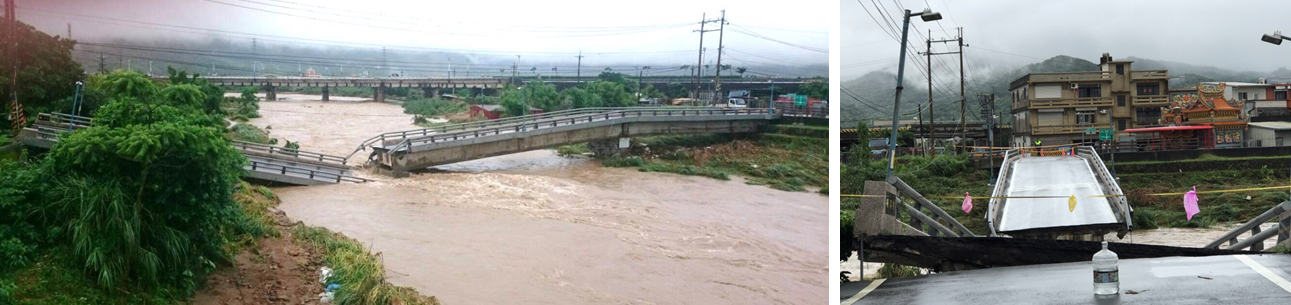

磺溪橋橋梁斷裂

  △ 磺溪橋橋梁斷裂

永興里濆水路道路中斷

永興里濆水路道路中斷

永興里濆水道路邊坡崩塌

永興里濆水道路邊坡崩塌

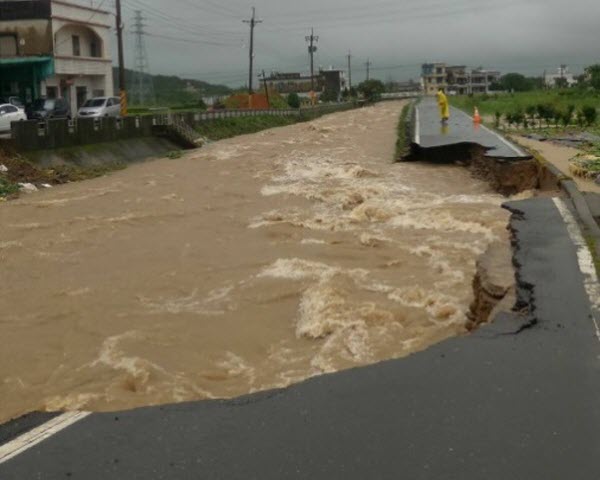

三界壇路99巷河水潰堤道路坍塌

三界壇路99巷河水潰堤道路坍塌

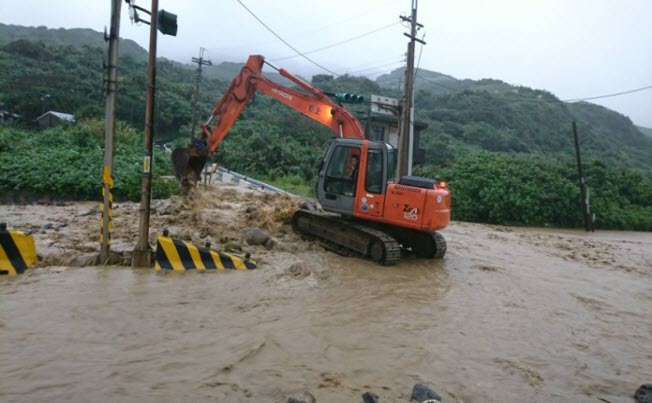

永興里淡金公路濆水路口道路中斷

永興里淡金公路濆水路口道路中斷

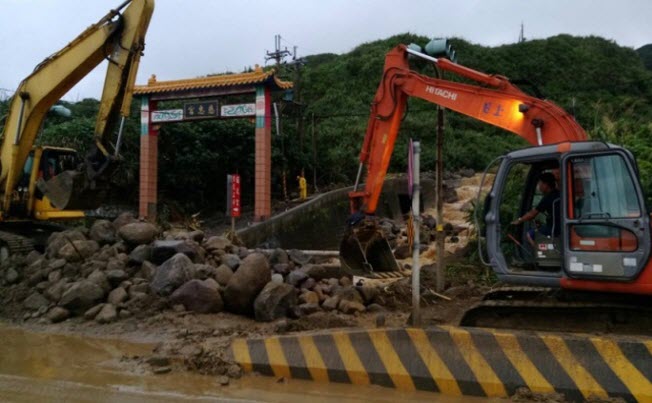

永興里香果園路口道路中斷

永興里香果園路口道路中斷

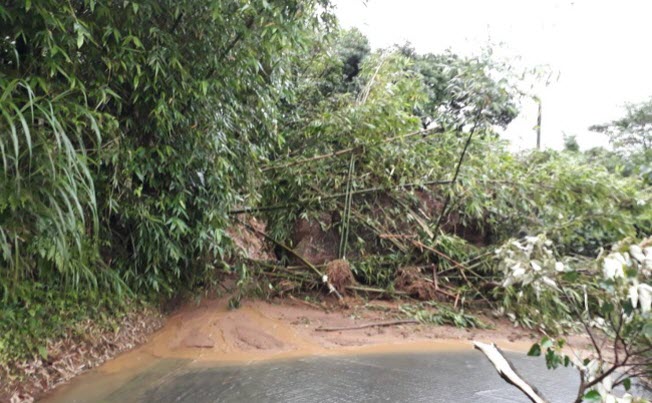

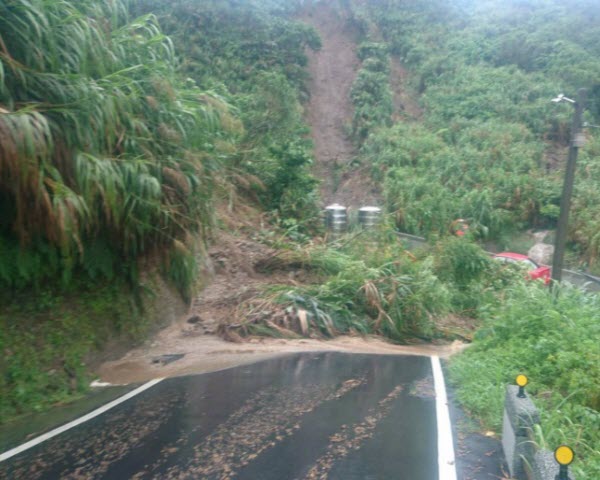

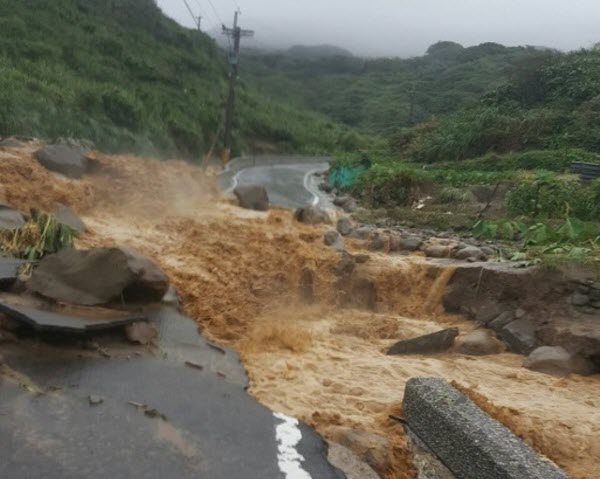

五湖里道路邊坡崩榻道路中斷

五湖里道路邊坡崩榻道路中斷

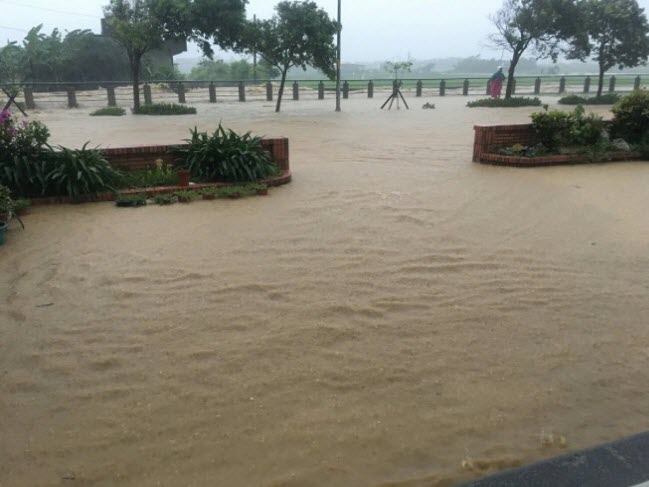

法鼓路淹水

法鼓路淹水

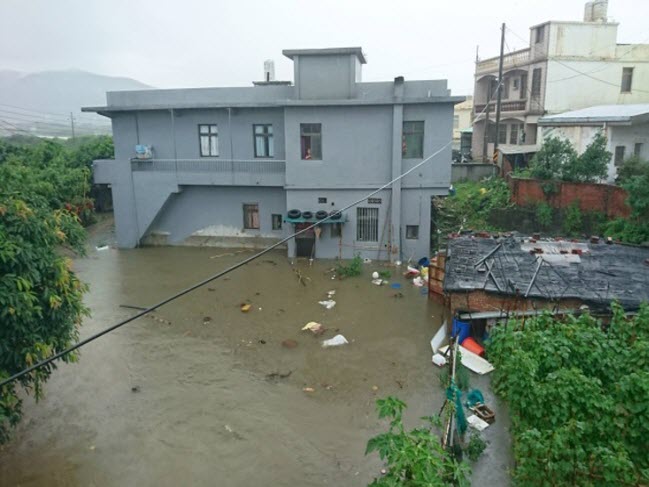

磺港里社寮淹水

磺港里社寮淹水

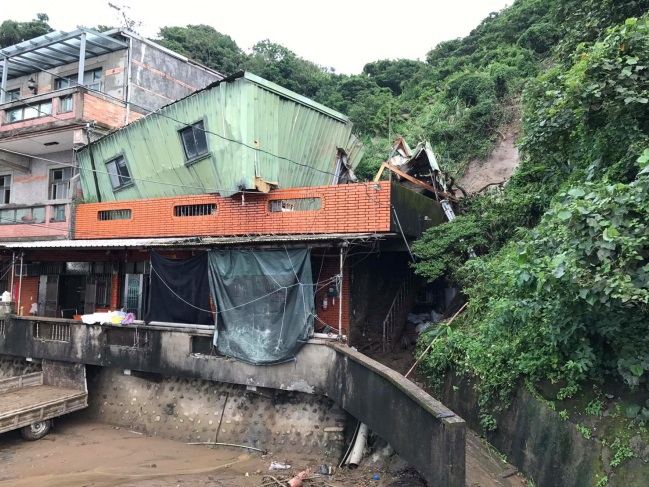

磺港路25-2號山坡崩塌

磺港路25-2號山坡崩塌

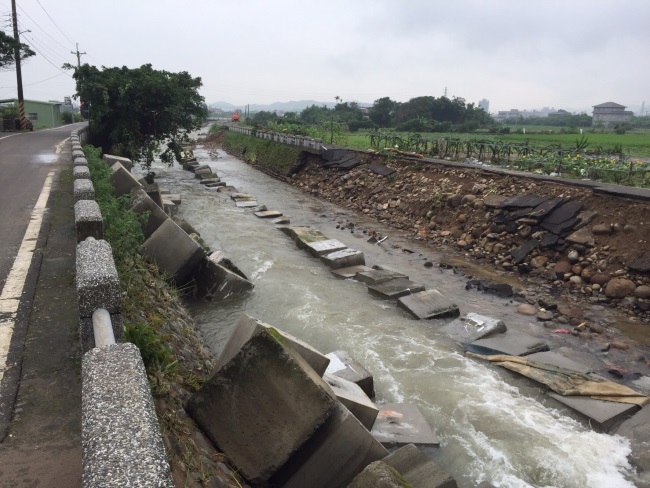

清水溪潰堤

清水溪潰堤

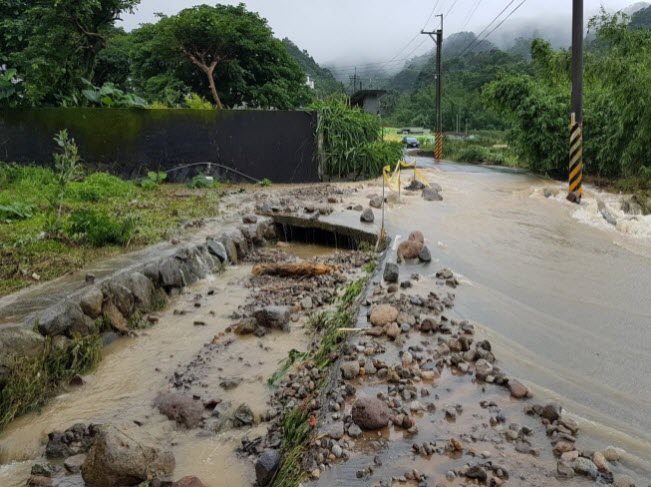

月眉溪

月眉溪河道改道

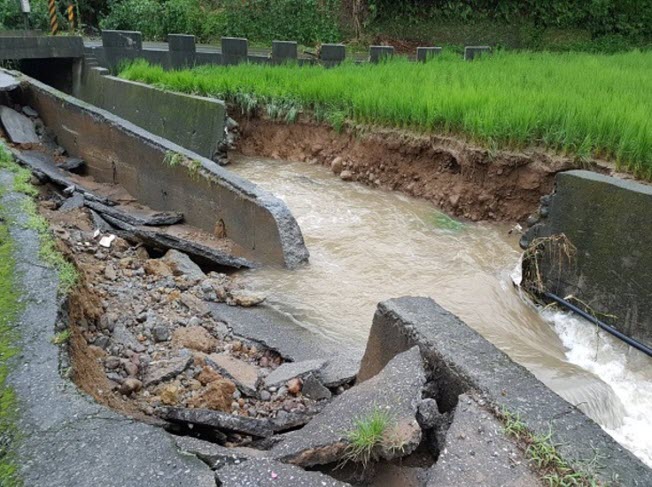

南勢排水幹線潰堤

南勢排水幹線潰堤

災後復建工程
  0602災後市長、副市長及各局處首長對本區災情相當關心,亦多次勘查本區災區。0602災後復建工程計27案,總經費1億7,210萬元,施工工項包含了河川護岸改善、橋梁重建、道路路基修復、道路邊坡擋土牆設置及邊坡整理等;執行單位有水利署第十河川局、新北市政府養護工程處、新北市政府水利局、新北市政府農業局、新北市金山區公所及金寶山集團等,感謝各局處及各單位的協助。

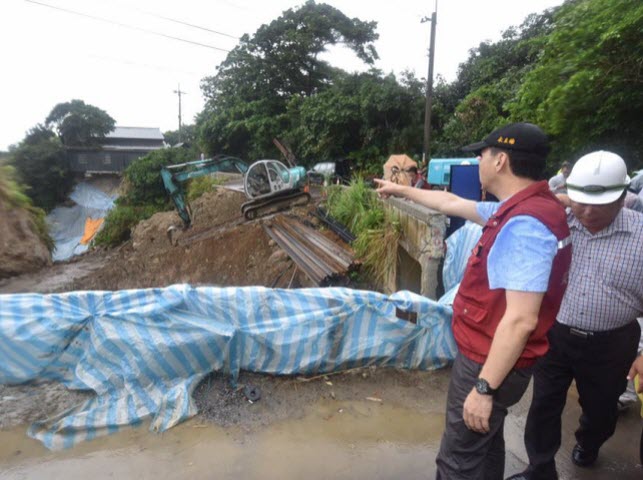

朱市長視察災區

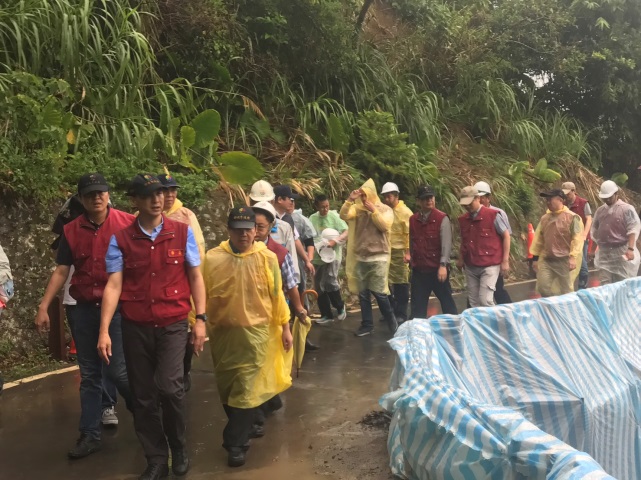

朱市長視察災區

朱市長及各局處首長視察搶災現況

朱市長及各局處首長視察搶災現況

侯副市長勘災慰問災民

侯副市長勘災慰問災民

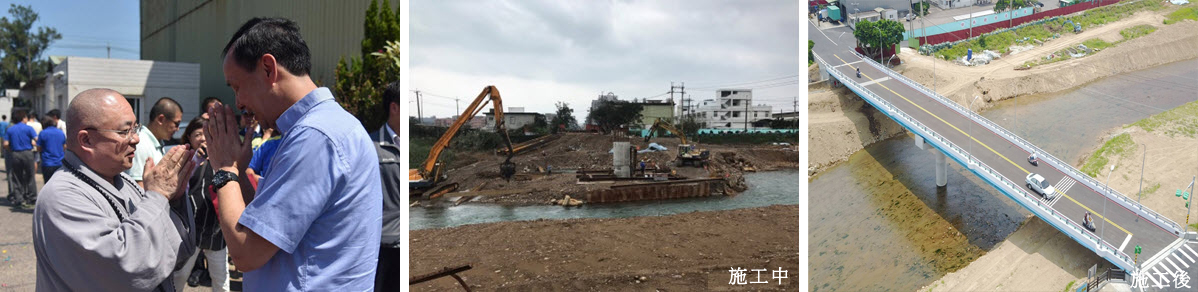

磺溪斷橋復建磺溪橋復建:因62豪雨造成磺溪暴漲,溪水夾帶泥流與樹木斷枝的溪水沖刷下,導致本區三界壇與市區的聯絡道路「磺溪橋」橋墩遭沖斷。本工程由市府工務局養工處於原址重建,為配合磺溪整體治理計畫及當地需求,復建後由原橋面總長72.3公尺增加為74.61公尺、寬原僅5公尺擴建為9公尺,在河面上有一個墩柱,配置2車道及單側人行空間,採可回收再利用的材料鋼「I」字型梁設計,不僅減輕重量亦將符合現今的防洪標準以保障當地民眾通行安全。本工程總經費約6,820萬元,由法鼓山捐贈5,000萬元,另1,820萬元由經濟部水利署補助,106年9月22日開工,107年5月25日完工通車。

濆水道路施工前 濆水道路施工後 濆水道路施工前情況 濆水道路施工後情況
濆水路道路復建:本案由市府工務局養工處辦理,經費1,334萬8,000元,106年7月1日開工並於同年10月28日完工。

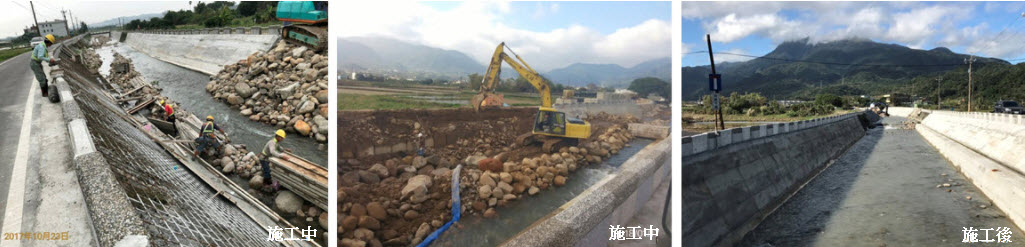

清水溪三界壇路護岸復建清水溪三界壇路護岸復建:本工程由市府水利局辦理,經費3,680萬元,106年7月24日開工,107年2月28日完工。

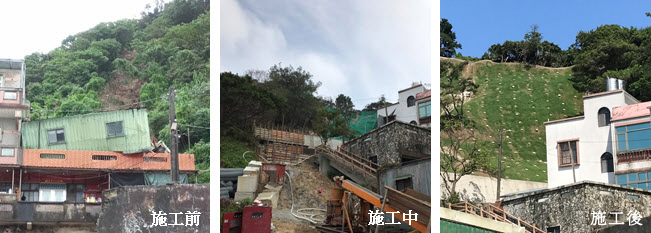

磺港路25-2、85號前邊坡整治磺港路25-2、85號前邊坡整治:本工程由市府農業局辦理,經費1,068萬6,000元,106年7月27日開工, 107年3月完工。

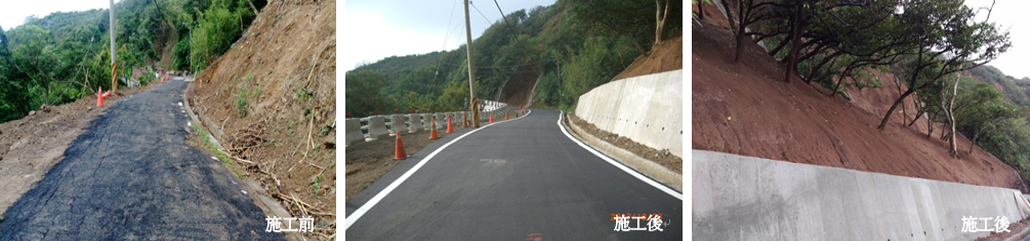

湖底路道路復建湖底路道路復建:本工程由本所辦理,改善因道路邊坡崩塌導致道路路基、護欄等相關損壞設施,復建工程經費814萬7,200元,106年9月1日開工,並於同年10月17日完工。

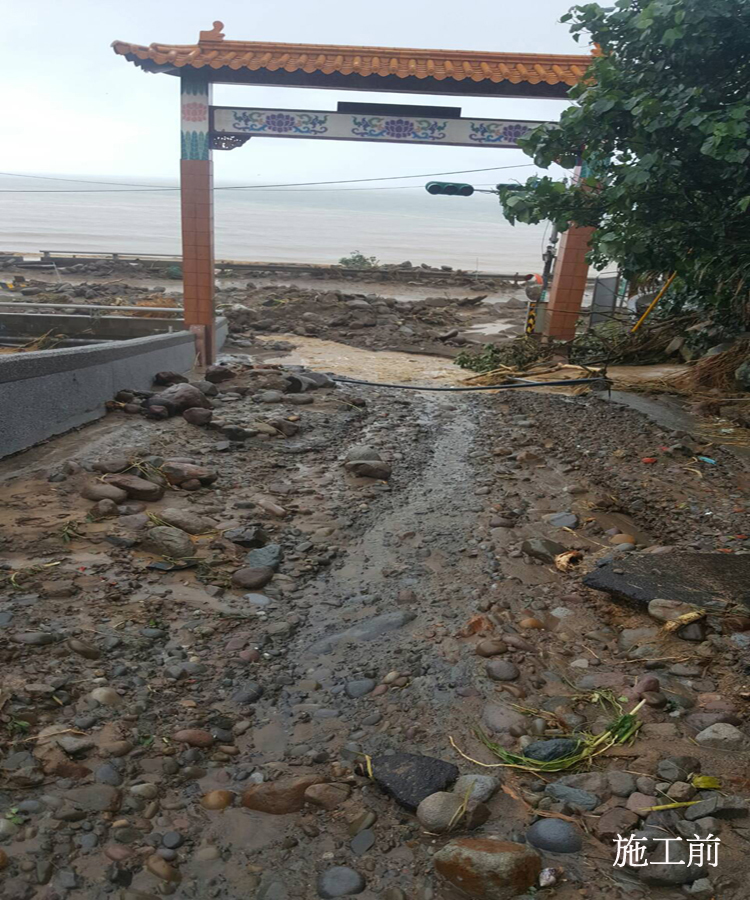

香果園路道路復建
香果園路道路復建:本工程由本所辦理,改善因道路邊坡崩塌導致道路路基、護欄等相關損壞設施,復建工程經費1.193萬3,793元,共施作4工區,106年9月18日開工,並於同年11月16日完工。

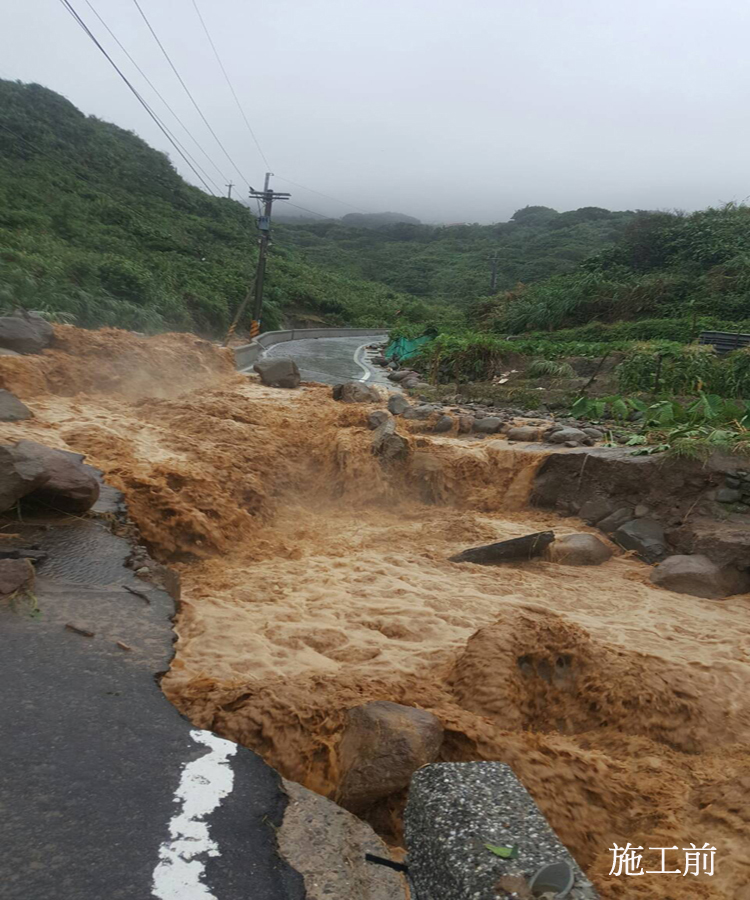

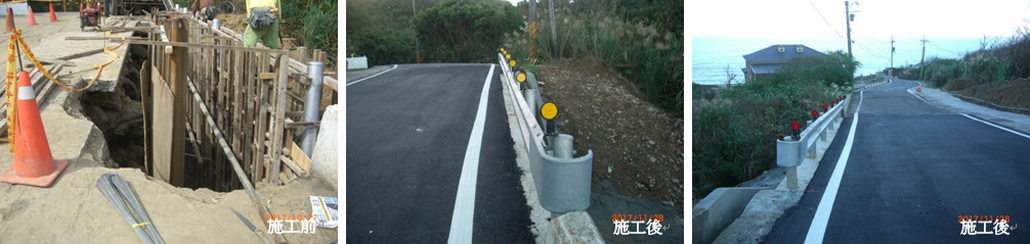

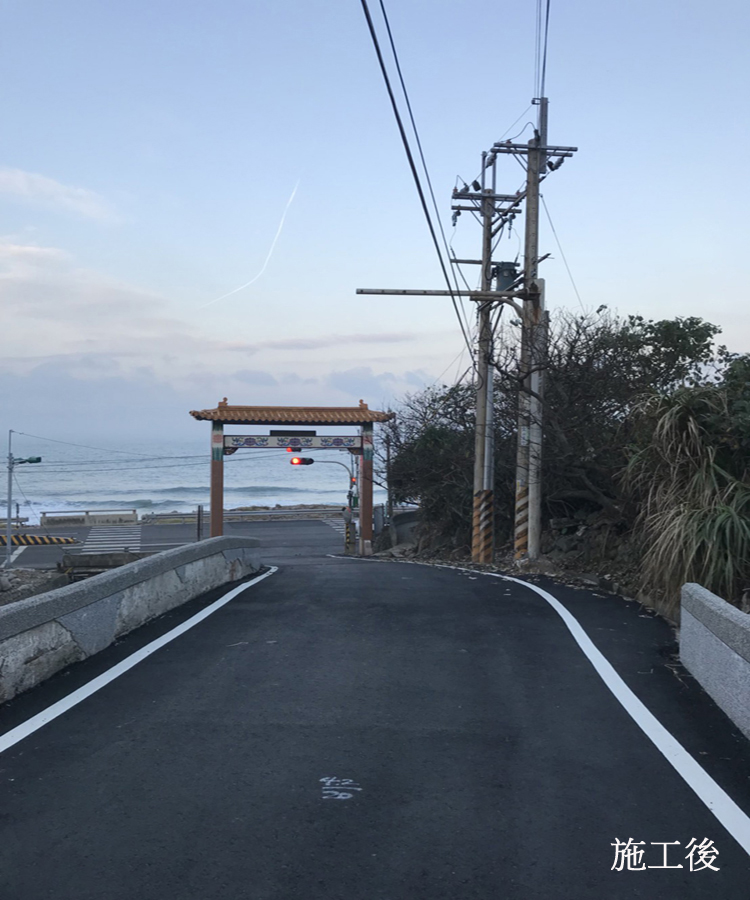

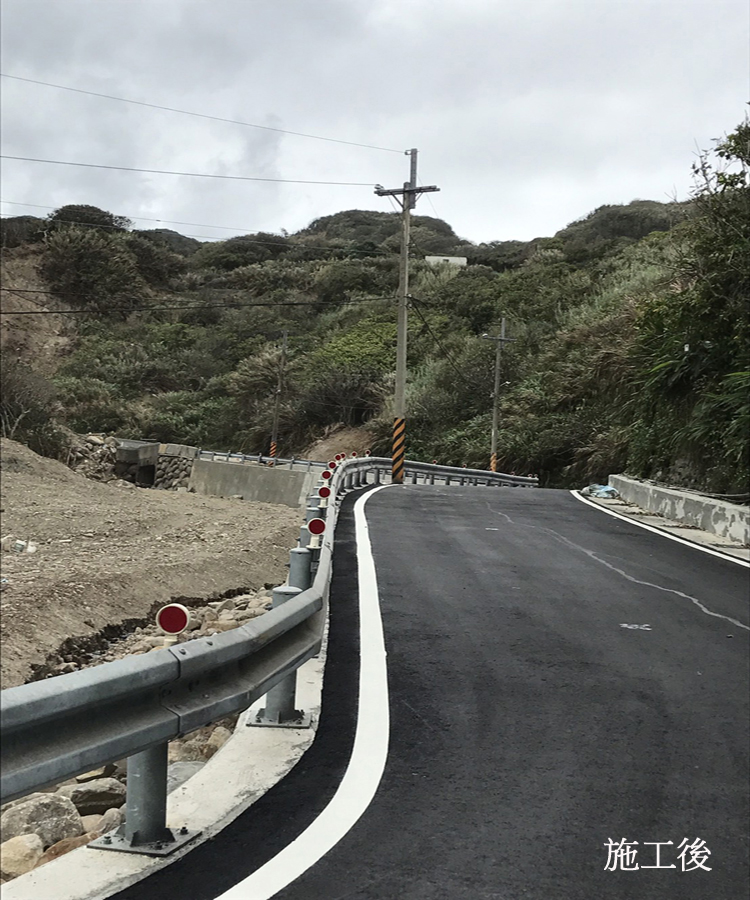

香果園路0.8K道路復建香果園路0.8K道路復建:本工程由本所辦理,改善邊坡滑動導致道路滑動龜裂、修復排水涵管、護坡及排水溝等,復建工程經費166萬6,190元,106年10月20日開工,並於同年11月19日完工。

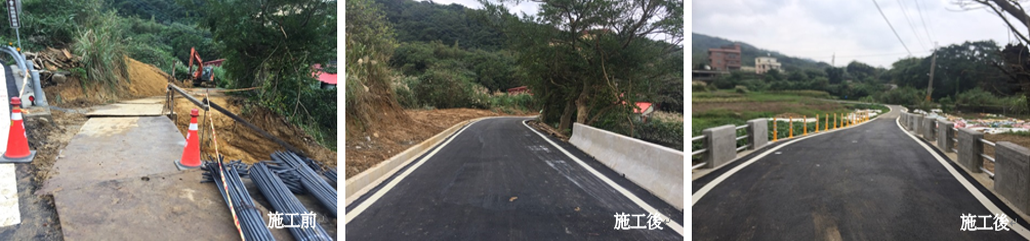

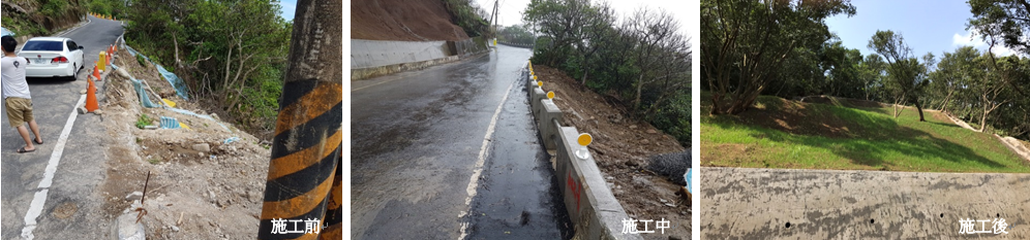

北23及萬壽里版橋道路復建北23及萬壽里版橋道路復建:改善道路邊坡崩塌導致道路路基、護欄等相關設施損壞,復建工程經費814萬7,200元,106年10月12日開工,並於同年11月28日完工。

六股里下六股12之5號旁復建

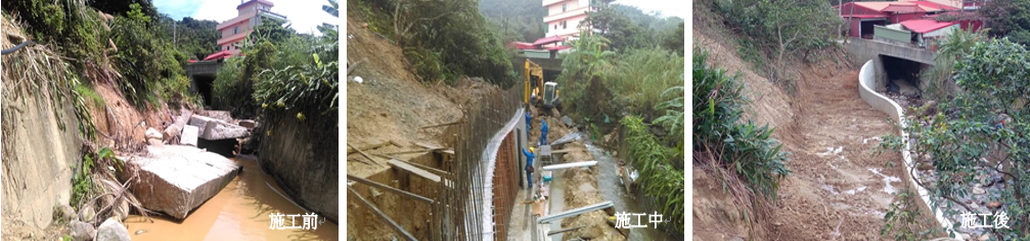

萬壽里海興路61號旁護岸復建六股里下六股12之5號旁及萬壽里海興路61號旁護岸復建:施作經費194萬3,595元,106年11月6日開工,並於同年12月21日完工。

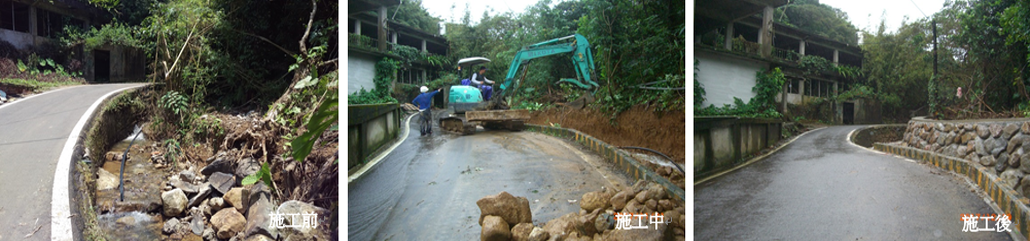

五湖里月眉溪、南勢溪及坑子內護岸復建

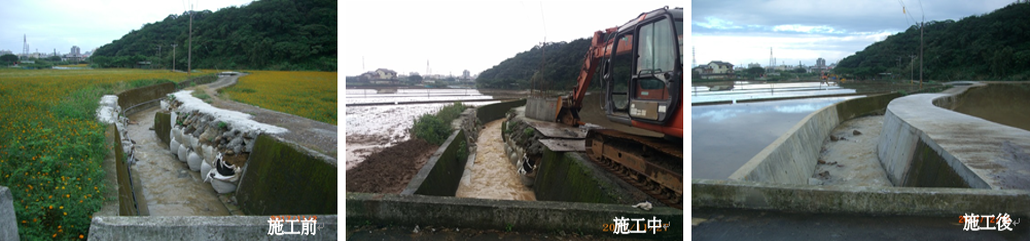

五湖里月眉溪、南勢溪及坑子內護岸復建五湖里月眉溪、南勢溪及坑子內護岸復建:施作經費259萬7,090元,106年11月6日開工並於同年12月25日完工。
